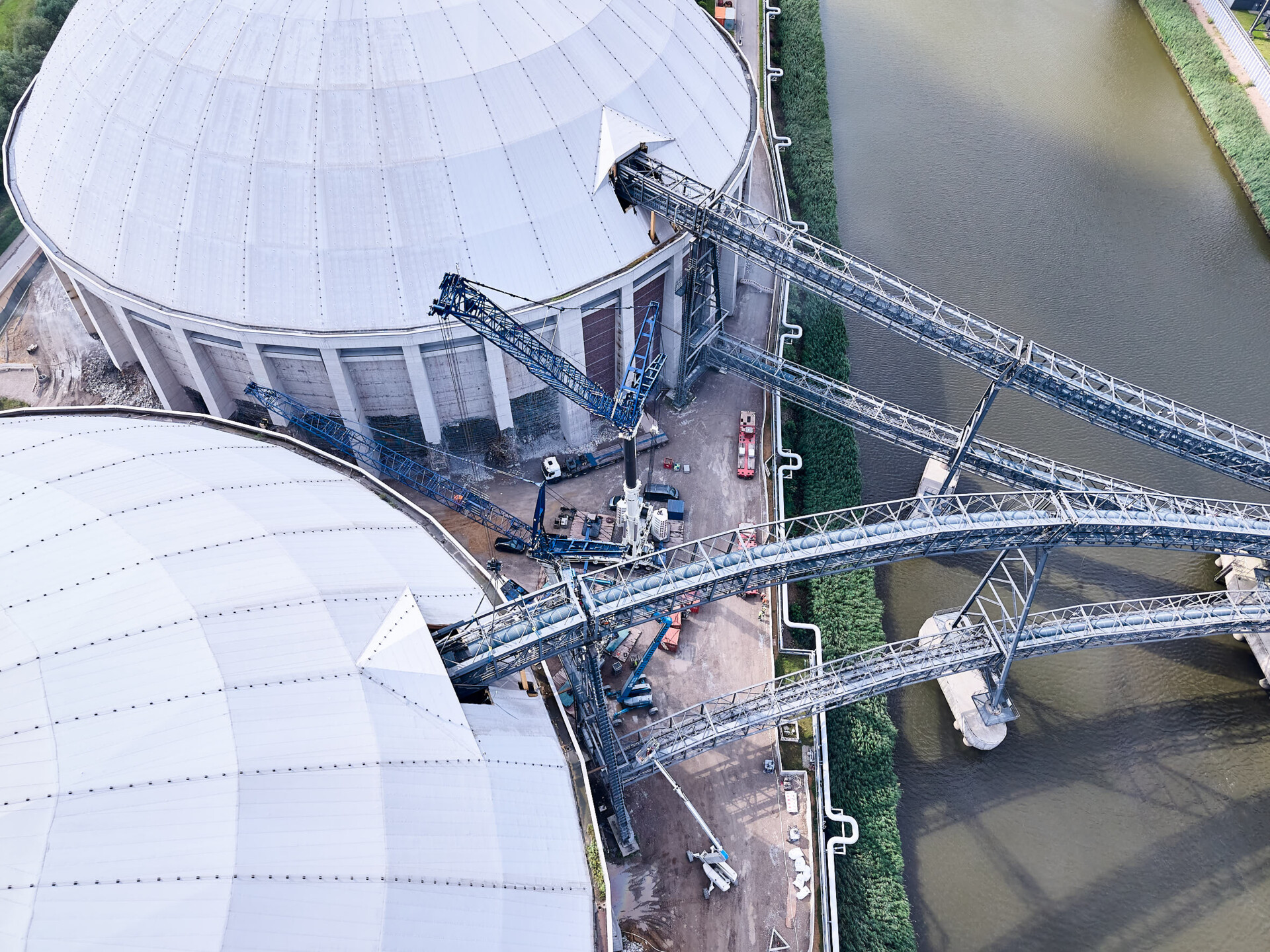

ハンブルク・モールブルクの廃止された石炭火力発電所でのコンベヤーベルトシステムの解体には、繊細なクレーン作業が必要でした。合計6つの大きな橋桁を安全かつ効率的に解体するためには、荷重耐性、地面への圧力、物流に関する厳格な要件がありました。WASEL GmbHは、エンジニアリング会社のHagedornと密接に協力して、洗練された解体計画を立てました。主な課題は、許容地面荷重や圧力を超えない範囲でクレーンに十分なリフト能力を提供することでした。WASELの fleetから2台の移動式クレーンが使用され、これによりすべての橋桁を安全に単独およびタンデムで持ち上げることができました。作業は施設の南側から始まり、小型橋桁の個別リフトの後、最大の課題である52m長、64tの橋が続きました。この橋は両方のクレーンによる正確なタンデムリフトで持ち上げられ、クレーン設置地点と埠頭の間にあるSPMTに置かれました。2つ目のセグメントとその支柱の解体が成功した後、450tのクレーンは北側に移動し、残りのセグメントを同じ順番で解体しました。効率的な計画とHagedornグループとのスムーズな協力により、すべての作業は予定より1日早く完了しました。450tのクレーンはその後現場に戻りますが、700tのクレーンはHagedorn Serviceによって来週ラッツリッツ風力発電所で古い風車の解体に使用される予定です。
ハンブルク・ムールブルク火力発電所の廃止プロジェクトが成功裏に完了した。ギャラリーと動画も公開。
